管道熔接过程每道工序都容不下沙子

日期:2018-01-19 15:26
现在的装修其水管大多数是采用埋墙式安装,所以在装修时,其水管安装要非常重视,以免造成后期的水管漏水、水管爆裂等问题。那么,水管安装的注意事项有哪些呢?我们又要如何正确安装水管呢? 下面就给大家做个详细的讲解。

PP-R管道施工的重要提示

  • 管道熔接前,搬运管材和管件时,应包装良好、小心轻放、避免油污、严禁剧烈撞击、与尖锐物品碰触和抛、摔、滚、拖。拒绝野蛮施工。否则有可能出现管道及管件出现裂纹导致漏水事故。

  • 管道施工加强管道保护,避免其它工种施工损坏管道,尤其电焊工种。

  • 管道施工不得出现管道轴向扭曲、不得强制校正。

规范的熔接工艺

检查热熔机温度是否符合热熔要求。模头表面涂层是否完好,表面清洁、无油。

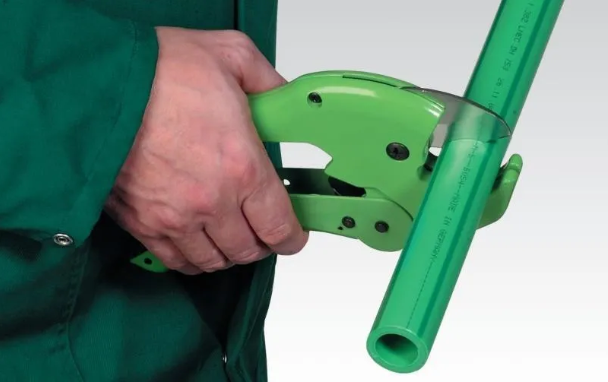

  • 剪去管道熔接端部4CM-5CM

  • 切口垂直于轴线

  • 擦拭需熔接的管道表面确保熔接面清洁、干燥、无油

按熔接深度标注熔接深度

无旋转的将管道、管件按标注深度推入模头进行加热(加热时间严格参照阔盛参数表规定进行)

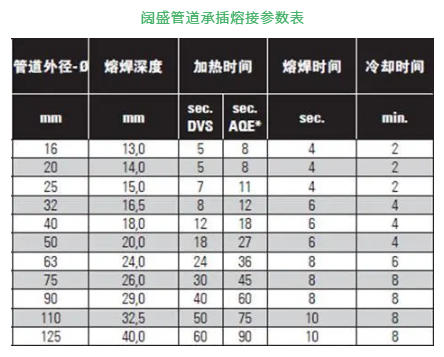

阔盛管道承插熔接参数表

无旋转的将管道与管件进行承插连接。( 承插深度按标注的)

校正并完成热熔,形成均匀 凸缘。(严禁旋转)

PPR熔接注意事项

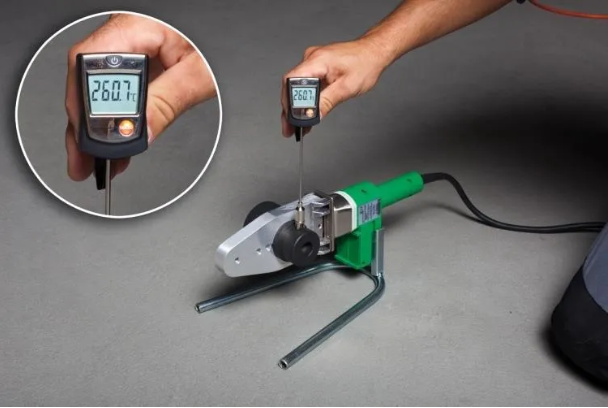

  • 确保热熔机热熔温度在250-270度之间。

  • 确保模头及PPR需熔接的表面干燥、清洁、无油污。

  • PPR管剪切平整、无毛刺。

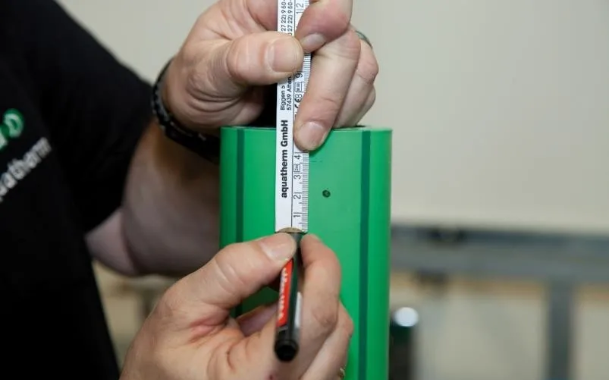

  • 参照热熔参数表标记出管道需热熔深度。

  • 参照热熔参数表控制热熔过程中加热、熔接、冷却时间。

  • 熔接时管道需无旋转的插入管件并到达标记热熔深度。其间可进行校正。

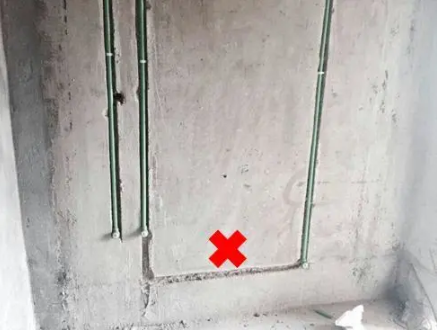

典型的不良熔接

、、

滑动查看更多

重要的施工要点

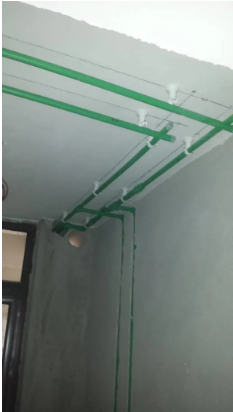

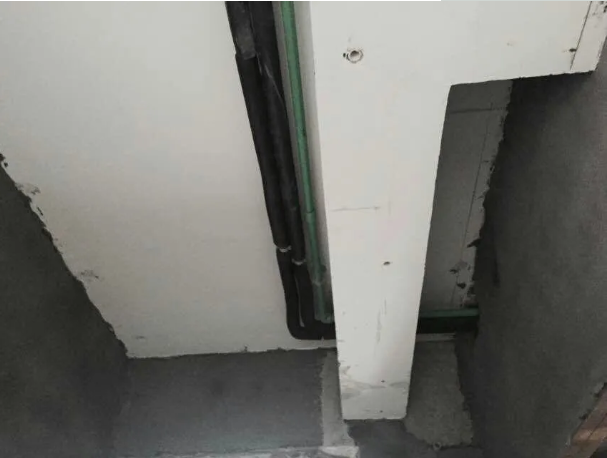

  • 现场允许的情况下,管道应敷设在吊顶上,不应在地面敷设

  • 管道敷设应横平竖直

  • 敷设管道距离燃气500mm以上

  • 两管间距50mm以上,给水在上,下水在下,不得靠近电源

  • 熔接时:管材,管件,模头必须在同一中轴线上。

  • 管道安装时不得有轴向扭曲,穿墙或穿楼板时不宜强制校正。

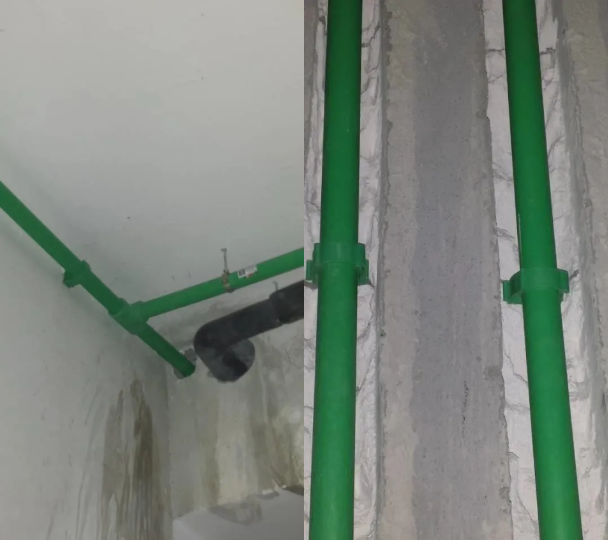

  • 热水管、易冻管道需加套保温。保温套管必须采用剪刀进行剪切。管材管件不能祼露在外。

  • 支吊架需安装牢固

  • 管槽人敷设热水管道不需加套保温

  • 开槽需平整,避免横向开槽。

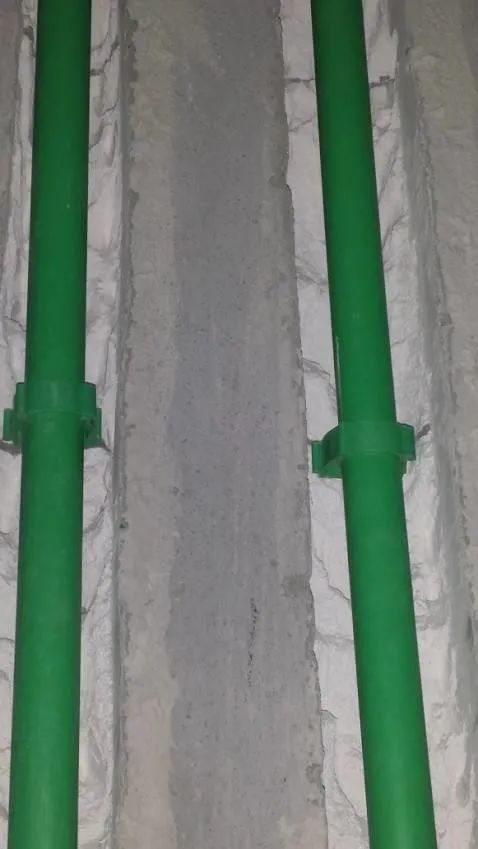

  • 管槽内管道需管卡固定。

试压要点

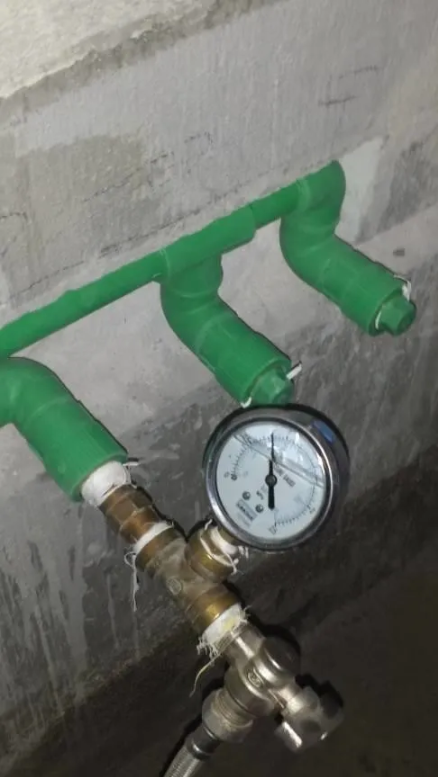

  1. 外观检查合格后,在客户监督下进行试压。

  2. 采用液体试压机,压力表安装在管道系统最低点

  3. 试压压力为8bar-10bar保持半小时,压力损失≤0.5bar。

试压步骤

①  每个出水点放水,确保水流量正常。

②  保护或规避系统中不承压的设备。

③ 连接软管、装堵头、装试压泵、注水、排气、加压、查漏、补压、保压、拆软管、拆试压泵、装堵头。

以上就是装水管步骤及布局和水管安装需注意的要点,希望能够帮助到大家。如果你对水管安装的了解比较少,一定要请专业的水管安装人员进行安装,别自己动手安装,以免造成不必要的麻烦。
